昌禾裝飾【1205工地大聯檢】| 鏡頭紀實——精工細檢,品質交付

返回列表 來源:昌禾裝飾 瀏覽:- 發布日期:2024-12-05 15:59:05【

昌禾裝飾【1205工地大聯檢】| 鏡頭紀實——精工細檢,品質交付

昌禾裝飾【1205·年終工地大聯檢】如期而來,從責任出發,用品質交付!年終已至,歲末忙,昌

禾裝飾以高度的專業精神和嚴謹態度,于12月5日準時啟動本年度的最后一次工地大聯檢。此次聯

檢,我們將對目前所有在施工地進行細致的檢查,為每一位業主的新家筑牢品質根基,讓即將交付

家成為他們夢想中的完美港灣,真正做到不負所托,品質為先!

1 聯檢內容

施工安全、工程質量、設計圖紙、施工進度、工地形象、現場管理等內容。

  02 聯檢人員

交付中心高級經理馬鵬、質檢部、工程一部、工程二部、研發部、采購部、客服管理部、精裝銷售部等共計九個小組六十余名人員。

  03 聯檢工地

清林雅苑、寧房云筑、中房花語軒、泰雲庭、綠城蘭園、紫樾臺、海珀蘭軒、中房西悅府、匯融風華、北塔書院、枕水花園、楓丹壹號、鴻曦悅海灣、世茂世悅府、世茂鉑悅府、豐澤美居、閱海萬家、公園華府、金域藍灣、中海尚學府、凱旋門、寶湖錦都、鴻曦悅海灣等數十個小區共計六十余戶工地。

精工細檢 品質為先

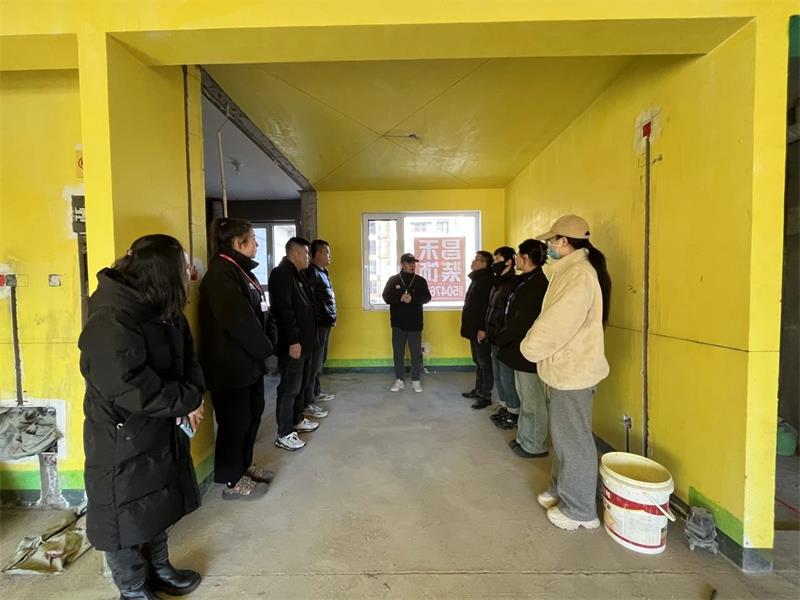

2024年12月5日早8:30,九個聯檢小組在昌禾裝飾家居生態體驗館門前準時集合,進行出發前注意事項、檢查內

容的宣貫,確保聯檢工作有序開展。

微信圖片_20250322155439

深入施工一線,保障品質交付,為業主提供美好的家裝體驗?!?205工地大聯檢】鏡頭紀實,讓我們一起

直擊最真實的裝修現場,出發!

    清林雅苑  ▼

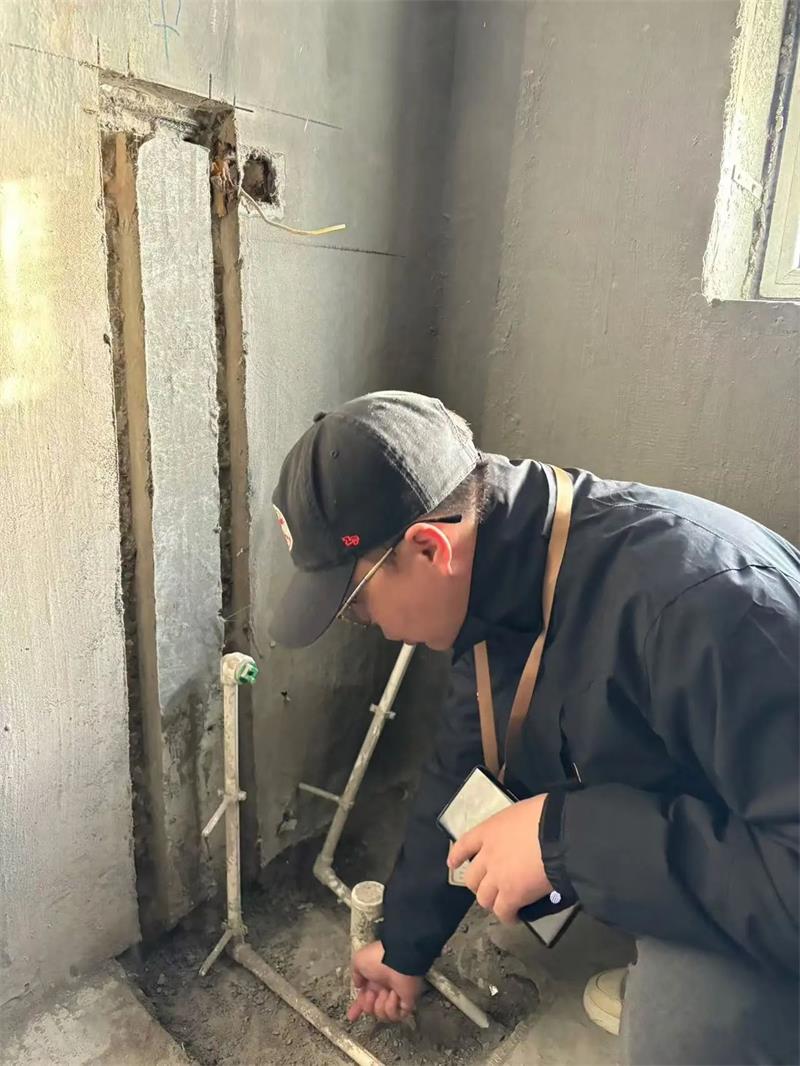

檢查戶數6戶,均為基礎施工階段:2戶拆除新建,1戶水電施工,1戶瓦工施工,2戶木工施工。

微信圖片_20250322155452

聯檢組長進行人員分工,對現場管理、施工圖紙、施工進度等內容進行詳細檢查。

微信圖片_20250322155455

微信圖片_20250322155454

昌禾工藝

微信圖片_20250322155456

微信圖片_20250322155457

游擊隊施工

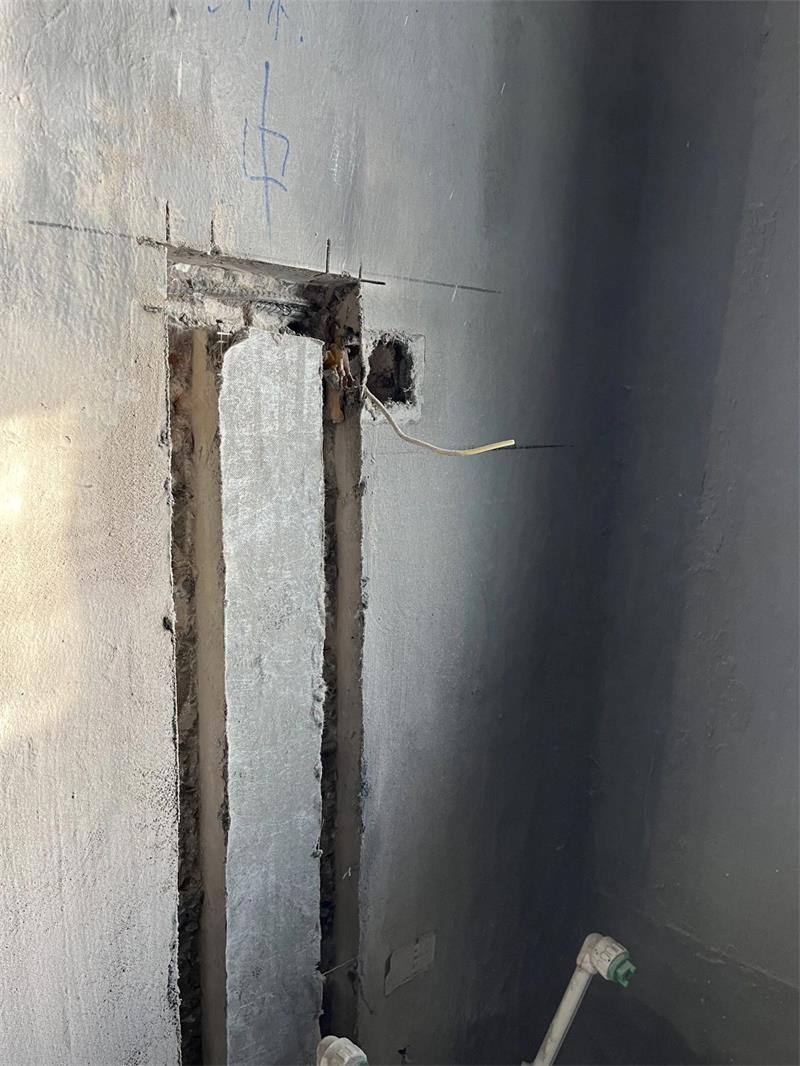

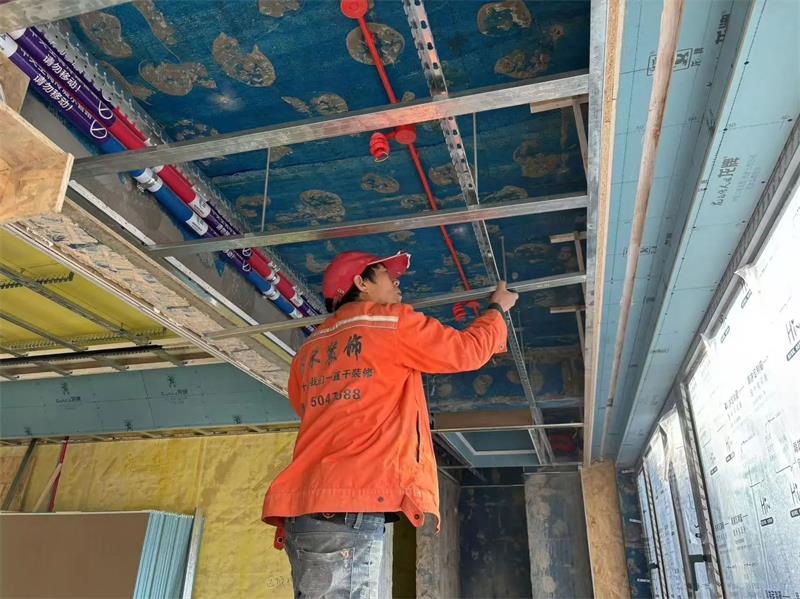

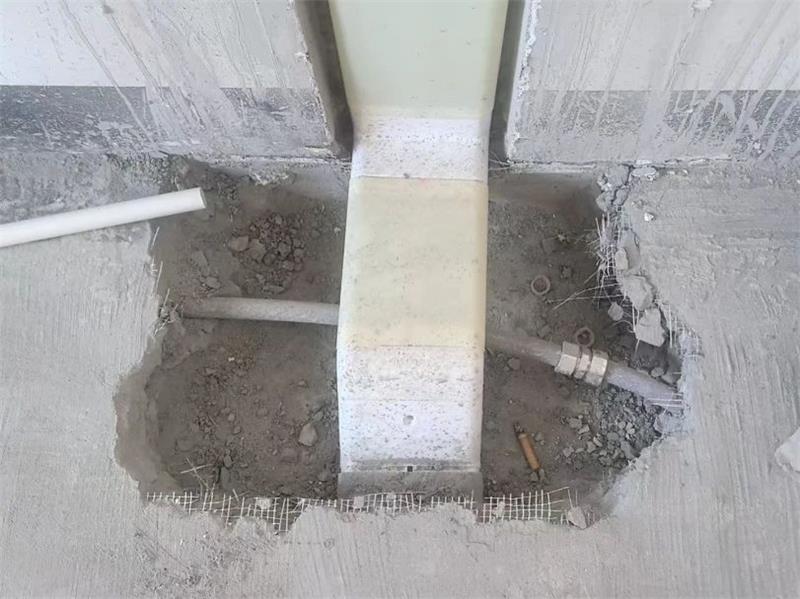

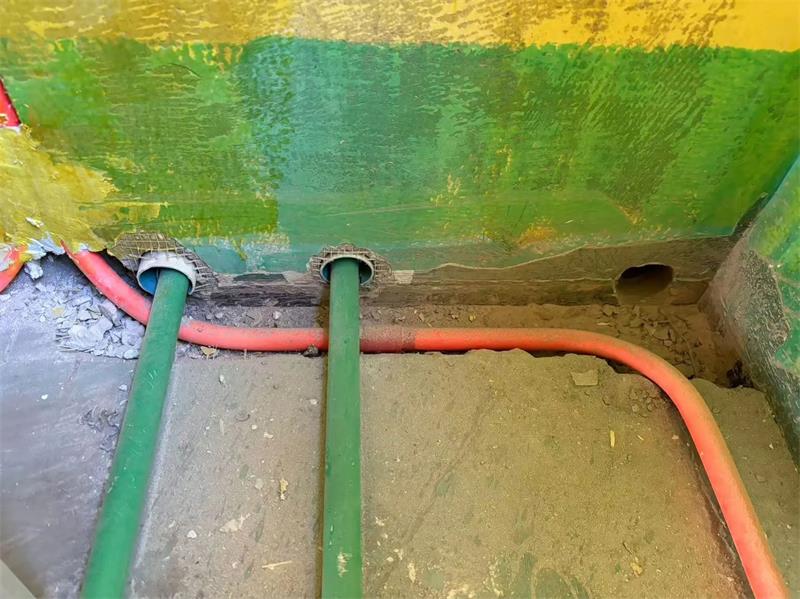

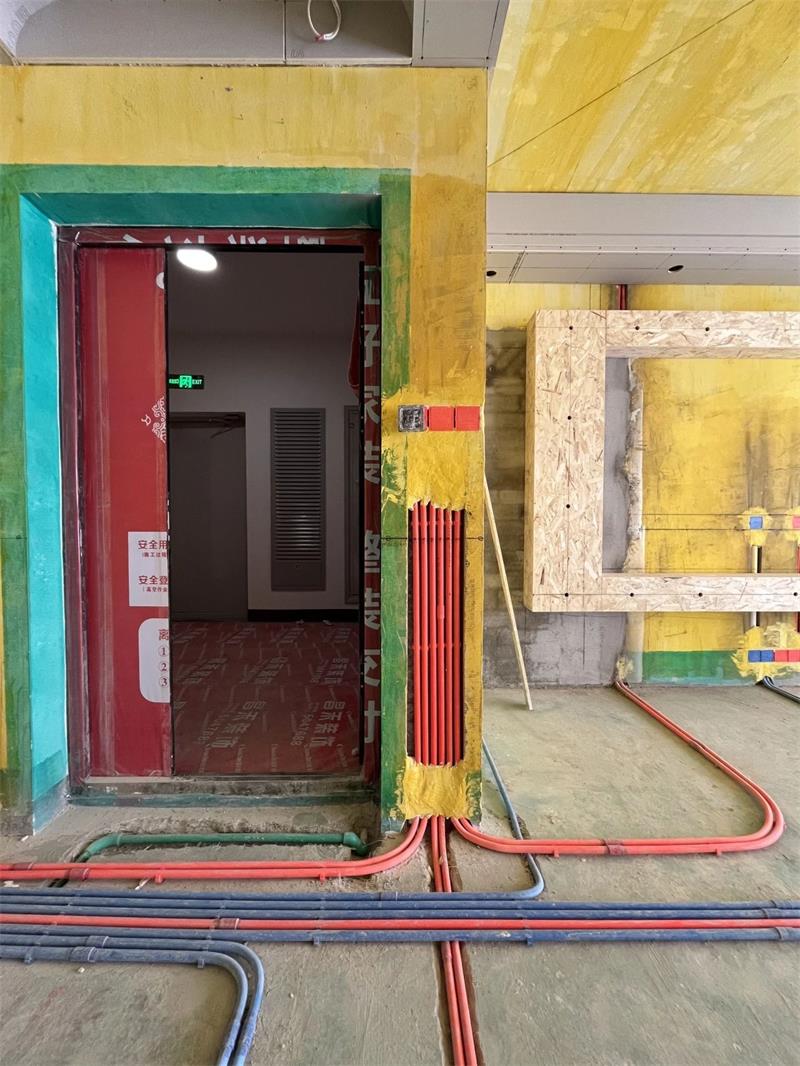

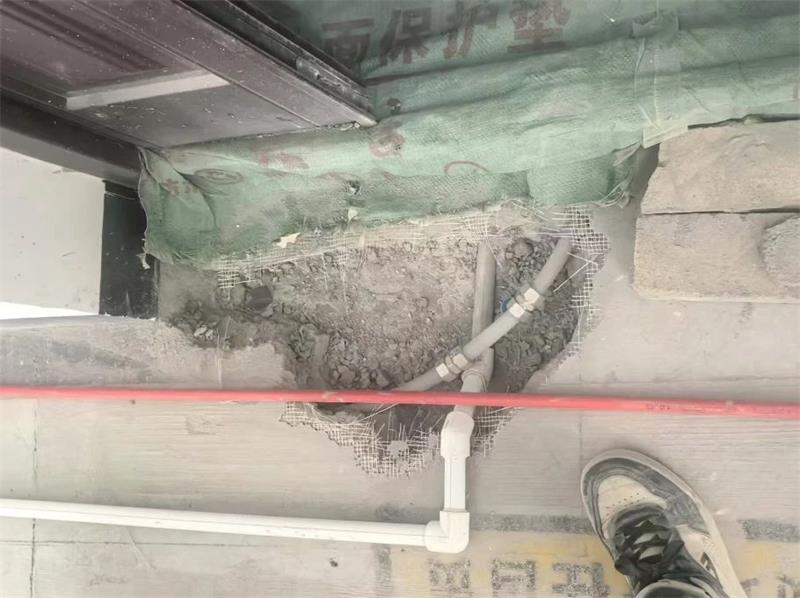

水電施工階段,地面暗管從墻體根部開槽,緩慢向外排,防止地暖管被打破,后期容易漏水。開槽完畢后,

槽內砂灰殘渣必須全數清理干凈后再進行排水布管,防止地暖管被槽內沙石損壞,且開槽邊緣整齊美觀。

微信圖片_20250322155458

門洞拐角用4*4cm的角鋼做支撐,承重力更強,避免沉降。不規范做法會使用拆除剩余的螺紋鋼做支撐,雖

然節省成本,但是長時間使用會出現沉降。

微信圖片_20250322155459

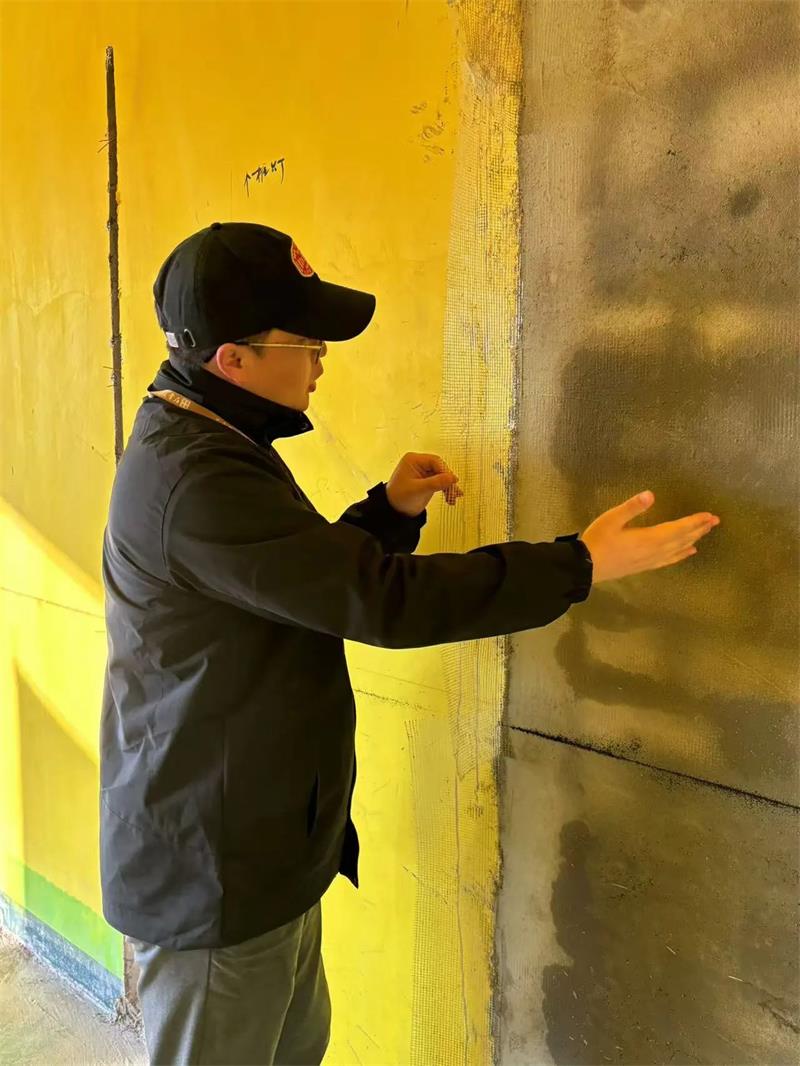

微信圖片_20250322155502

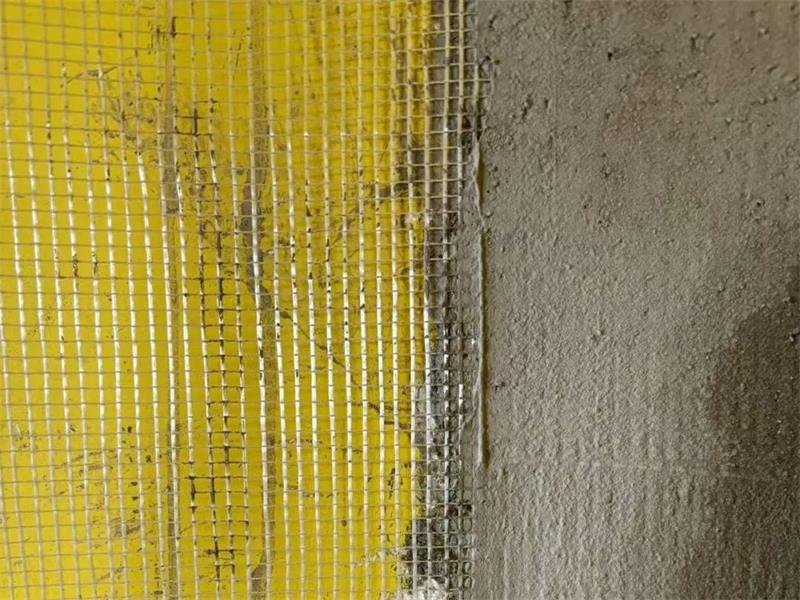

新舊墻體之間做掛網處理。此處新建墻體原建筑是次臥門洞,砌筑的時候?qū)⒃ㄖT洞內的膩?zhàn)訉隅P除,防止墻體

之間產生裂縫。砌筑完后,在抹灰階段掛玻璃纖維網做防開裂處理。

微信圖片_20250322155504

微信圖片_20250322155503

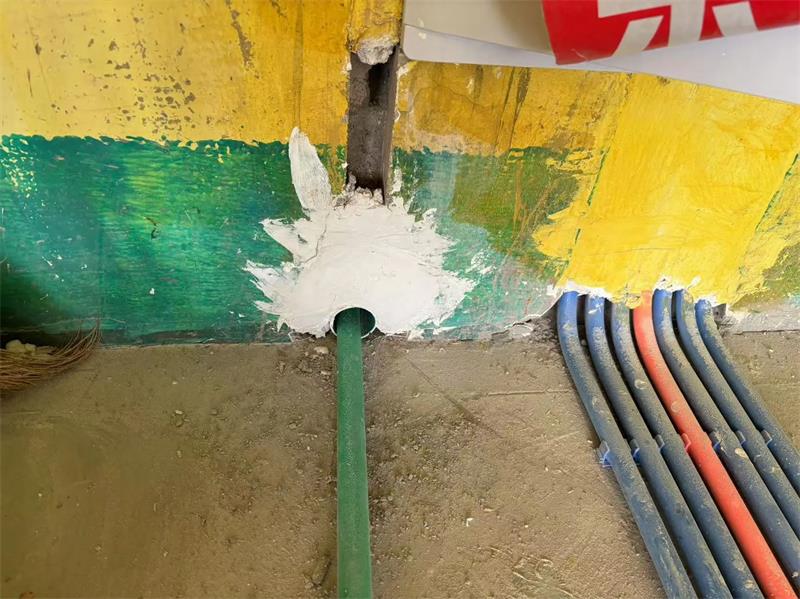

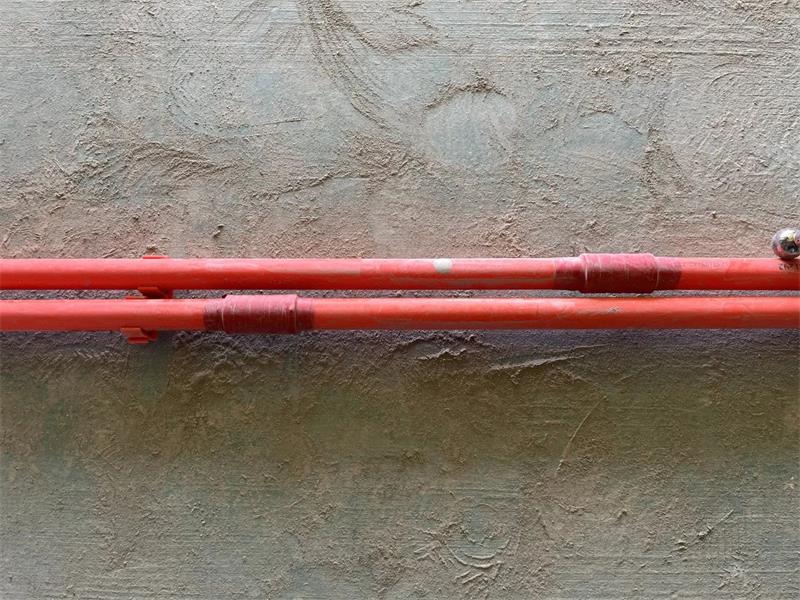

過墻水管使用專用水鉆開孔,加護管保護,防止破壞墻體結構,造成墻體沉降,壓壞水管。

微信圖片_20250322155513

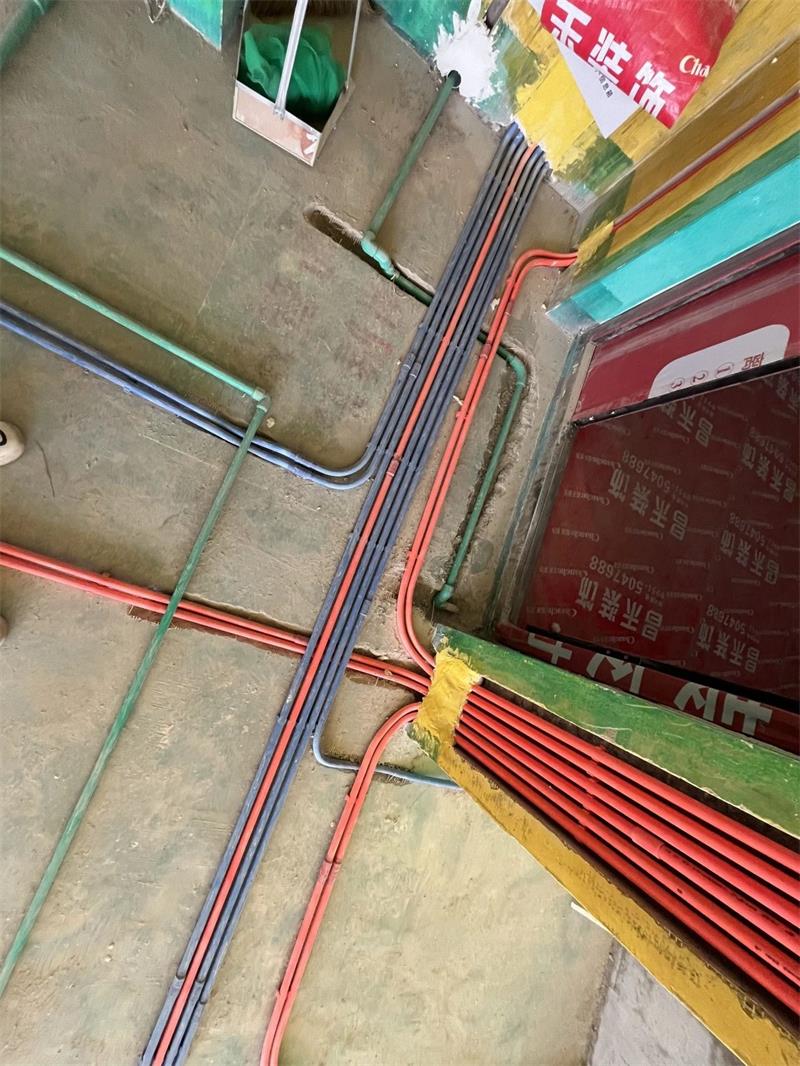

線管連接處先刷pvc膠,再裹pvc膠帶固定,防止線管脫落、導線裸露在外造成安全隱患。

微信圖片_20250322155515

窗簾盒底部做了15mm的歐松板打底作為基層加固,后期安裝軌道時,更加牢固。

微信圖片_20250322155517

降門洞先用歐松板做基層打底,側面用石膏板進行封板,后期安裝門窗時,結構更加穩固,避免晃動。

微信圖片_20250322155518

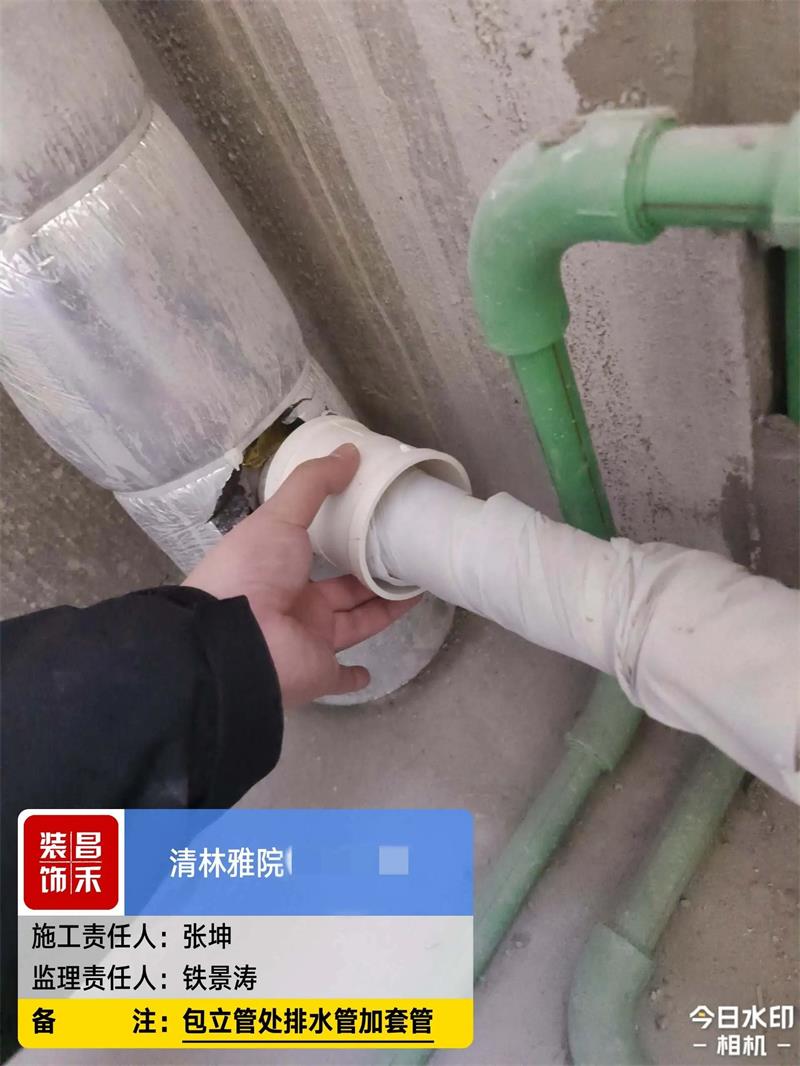

包立管處,排水管加套管??梢栽谔坠芘c排水管之間填充隔音材料,如隔音棉等,能夠有效地阻隔和吸收聲

音,減少水流聲對室內環境的影響。

微信圖片_20250322155519

微信圖片_20250322155520

水電施工結束,布管橫平豎直,規范美觀。

微信圖片_20250322155522

微信圖片_20250322155525

微信圖片_20250322155523

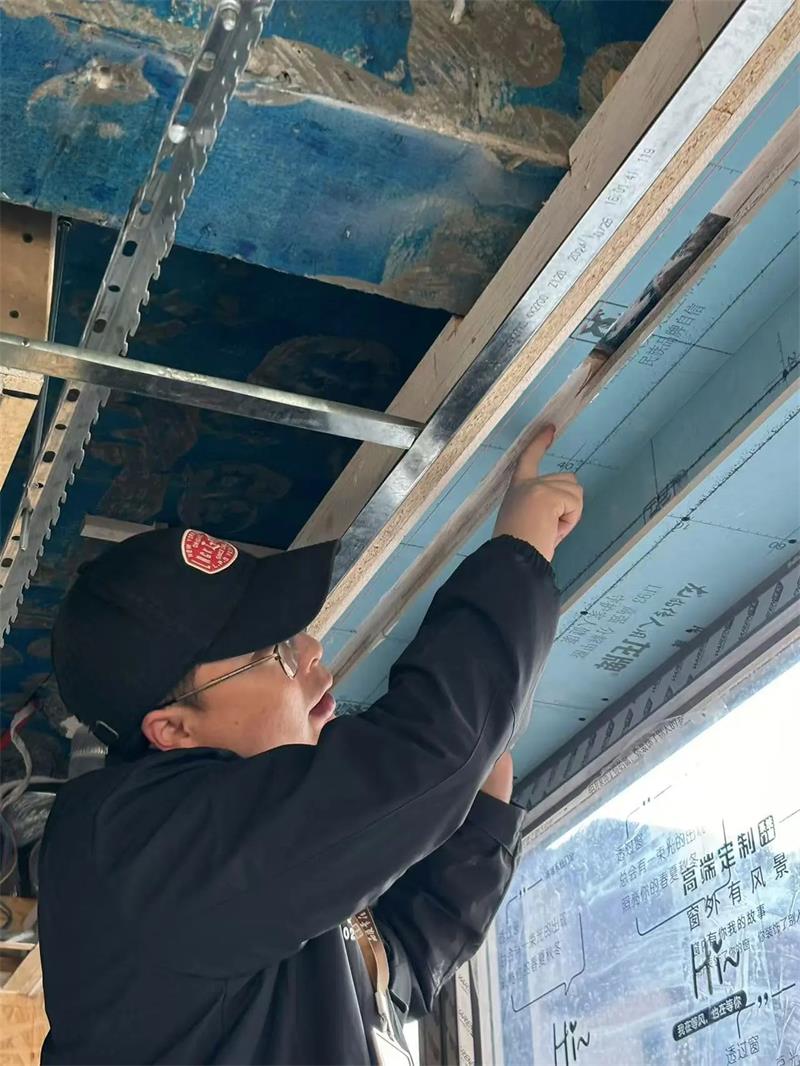

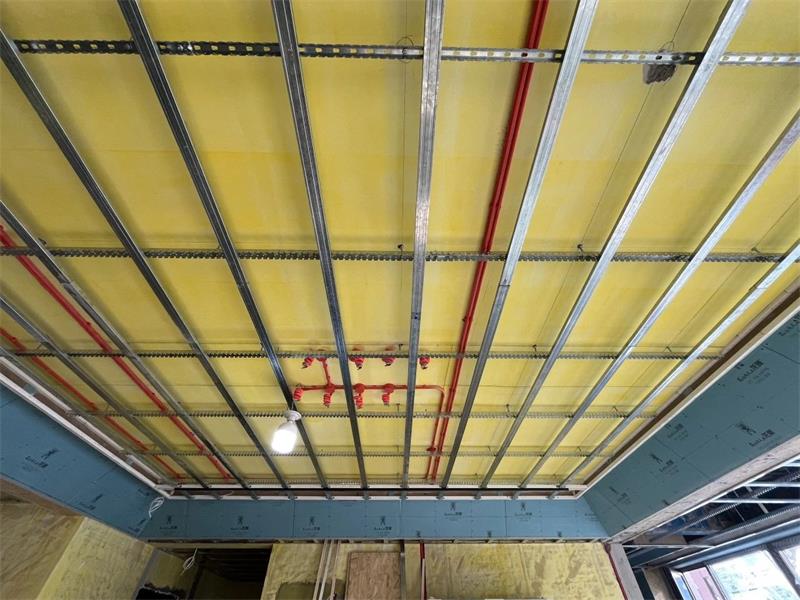

木工吊頂施工中。

微信圖片_20250322155526

微信圖片_20250322155530

微信圖片_20250322155528

微信圖片_20250322155527

工地形象合格,施工現場干凈整潔。

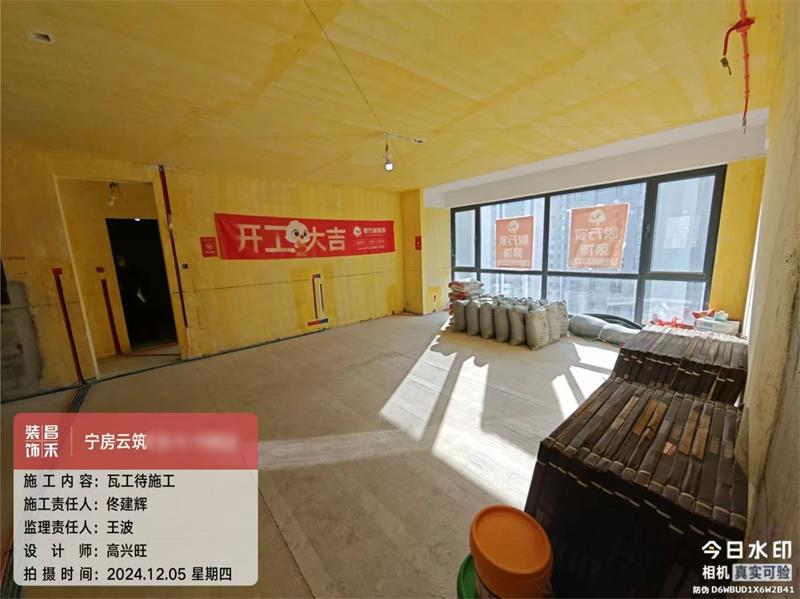

    寧房云筑  ▼

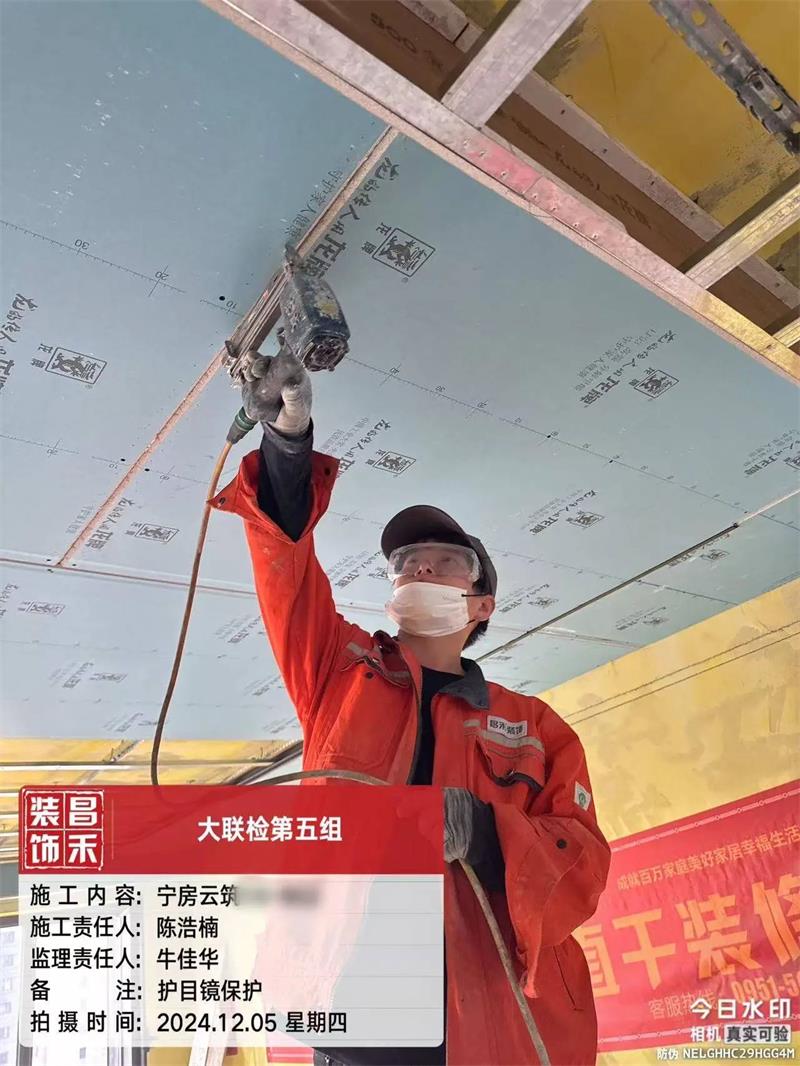

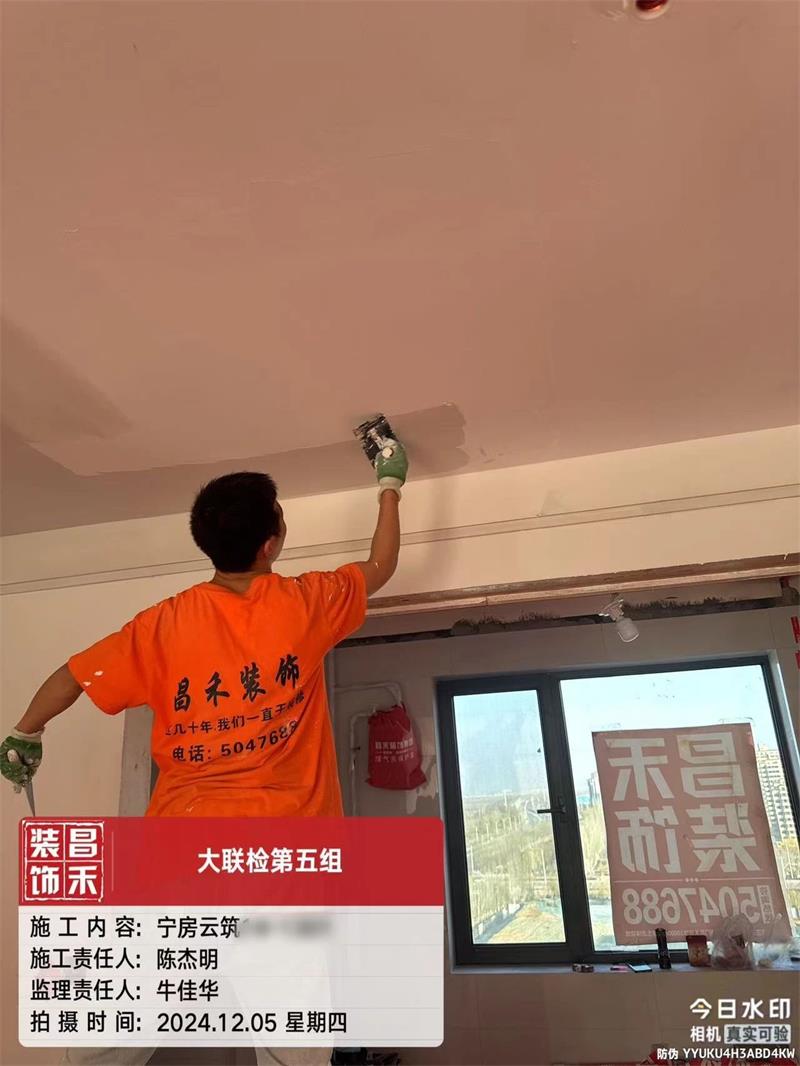

檢查戶數8戶,均為基礎施工階段:1戶水電施工,2戶瓦工施工,1戶木工施工,4戶油工施工。

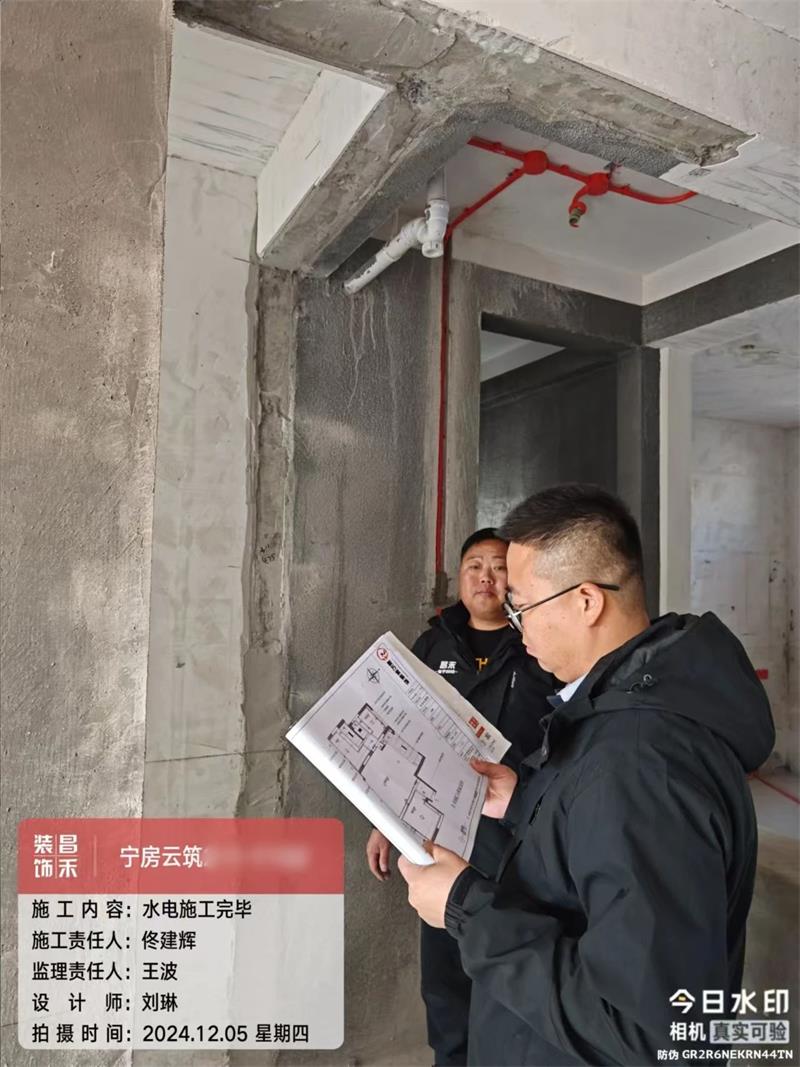

微信圖片_20250322155531

工人師傅使用氣釘槍施工時,使用護目鏡進行防護,確保安全施工。

微信圖片_20250322155532

微信圖片_20250322155533

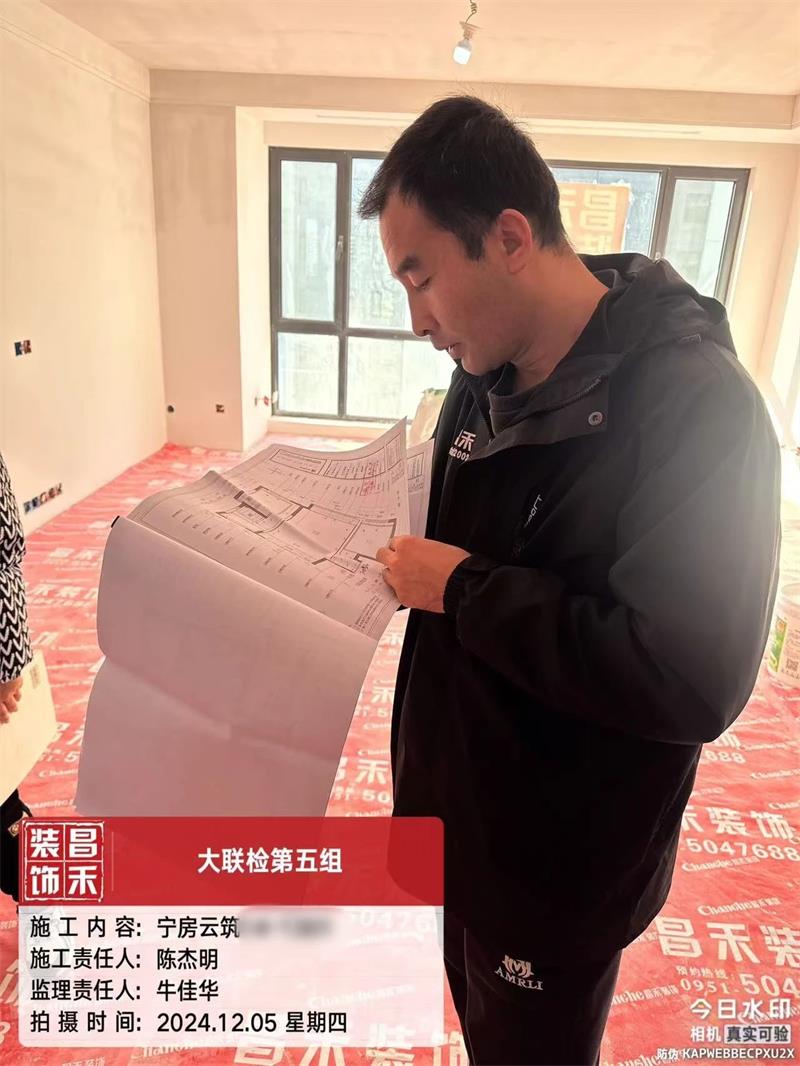

聯檢組成員按照各自分工,有序展開詳盡檢查,對照施工圖紙檢查現場是否按圖施工。

微信圖片_20250322155534

工地形象合格,材料集中堆放,現場干凈整潔。

微信圖片_20250322155542

使用水平儀測量下水管坡度,確保下水管內污水正常排出且臟污能順?biāo)黜樌鞅M,要求坡度在1.2‰-2.5

‰之間。

微信圖片_20250322155544

微信圖片_20250322155545

油工施工中

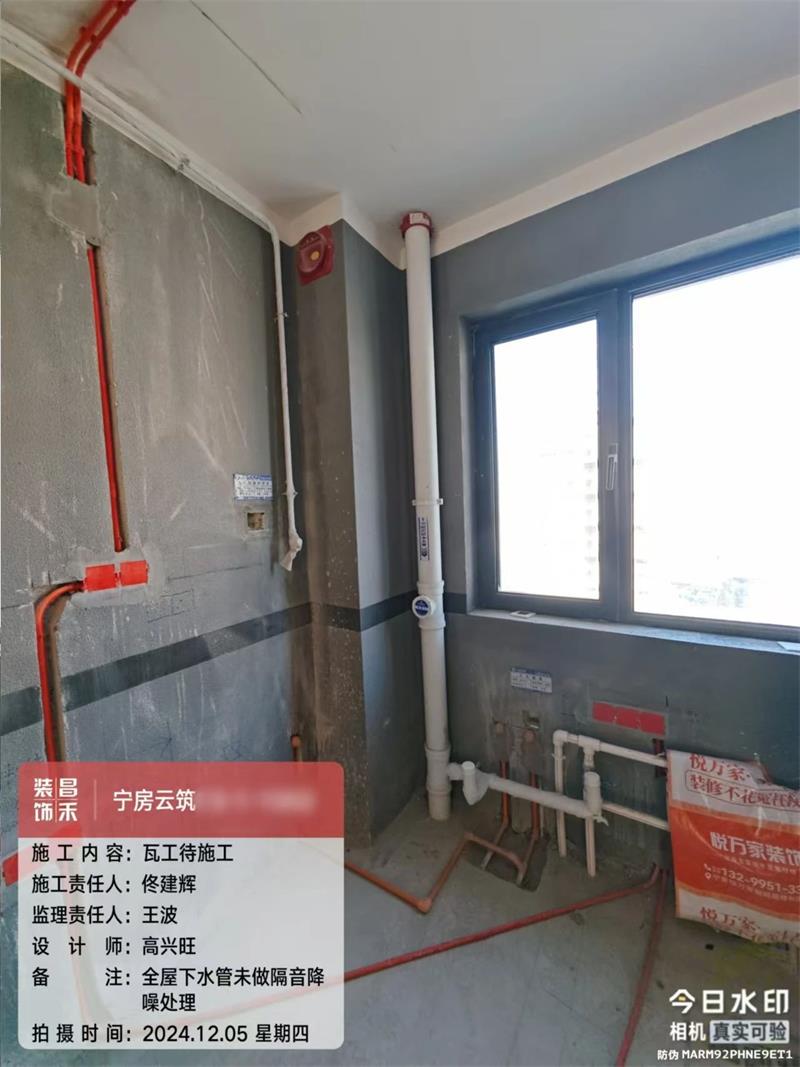

微信圖片_20250322155546

下水管未做隔音降噪處理,要求用黃金阻尼片+隔音棉對原建筑下水管道支管和立管做隔音降噪處理,已要

求項目經理在48小時內整改并反饋至質檢部。

微信圖片_20250322155548

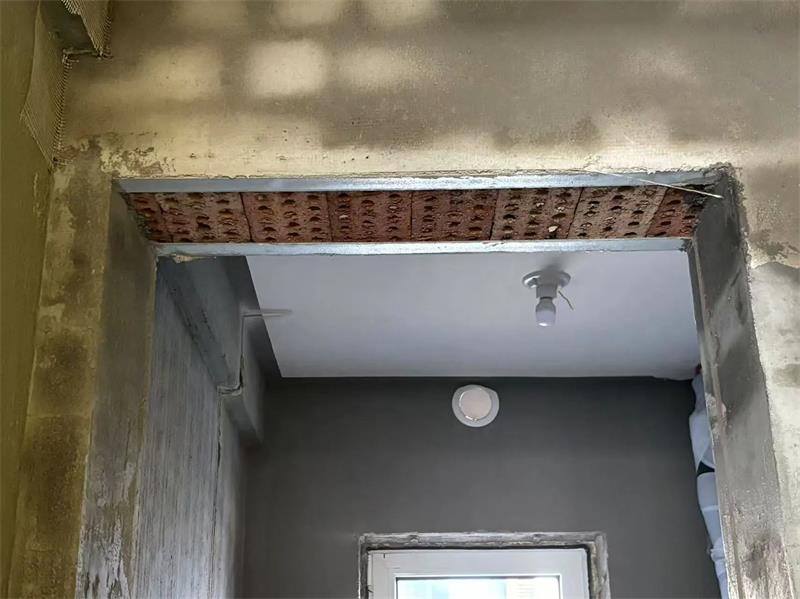

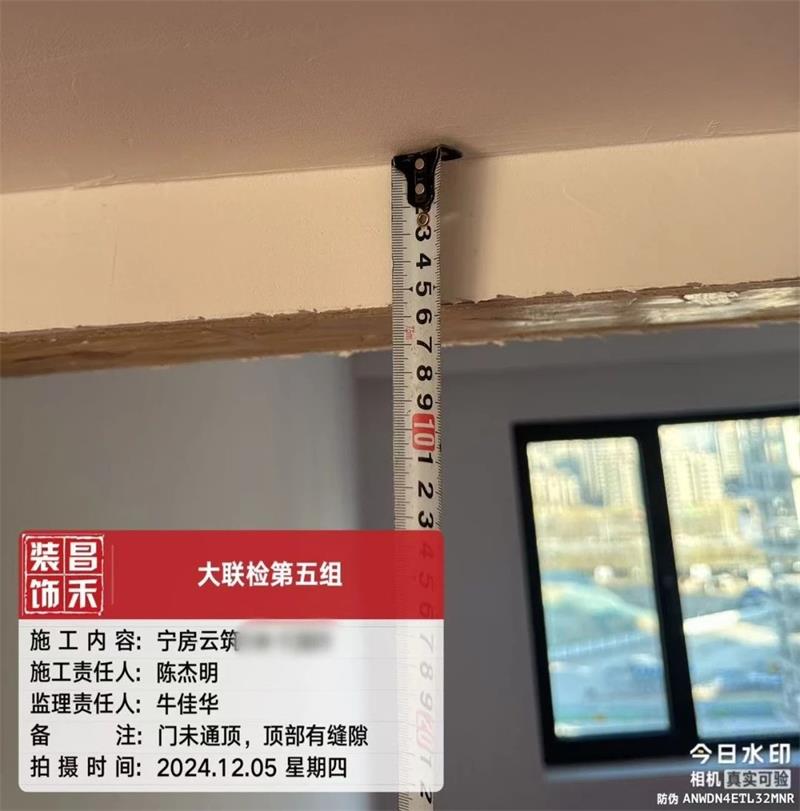

門洞口未通頂,可能造成門套安裝后與頂部有縫隙,已要求項目經理在72小時內整改并反饋至質檢部。

微信圖片_20250322155549

石膏板與軌道燈的燈槽處接縫不直,有開裂風險,已要求項目經理在72小時內整改并反饋至質檢部。

   中海凱旋門  ▼

檢查戶數1戶,瓦木施工完畢,即將進入油工施工階段。

微信圖片_20250322155550

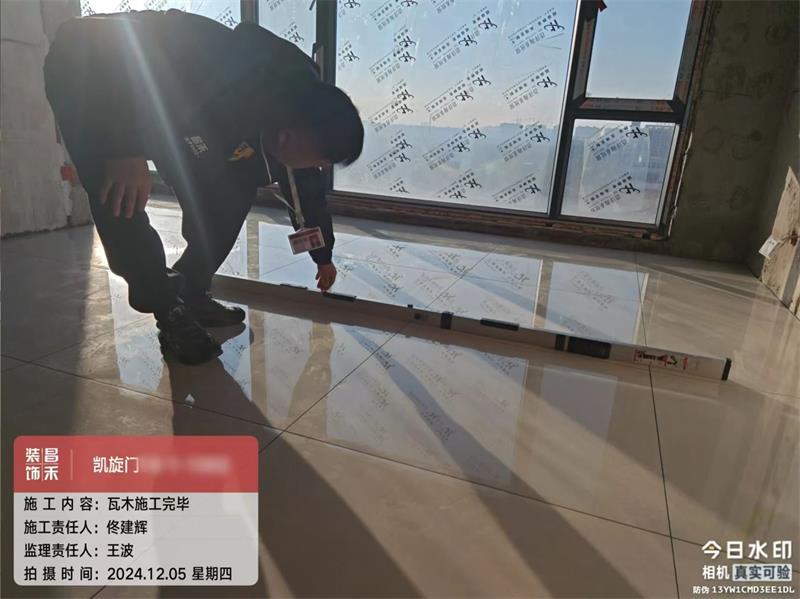

用空鼓錘輕敲瓷磚,檢查墻磚空鼓率,昌禾要求單片地磚空鼓面積不得超過6%,高于國家15%的驗收標準。

微信圖片_20250322155553

微信圖片_20250322155552

使用兩米靠尺檢查瓷磚鋪貼平整度,要求瓷磚表面平整度誤差不得大于2mm。

微信圖片_20250322155556

微信圖片_20250322155557

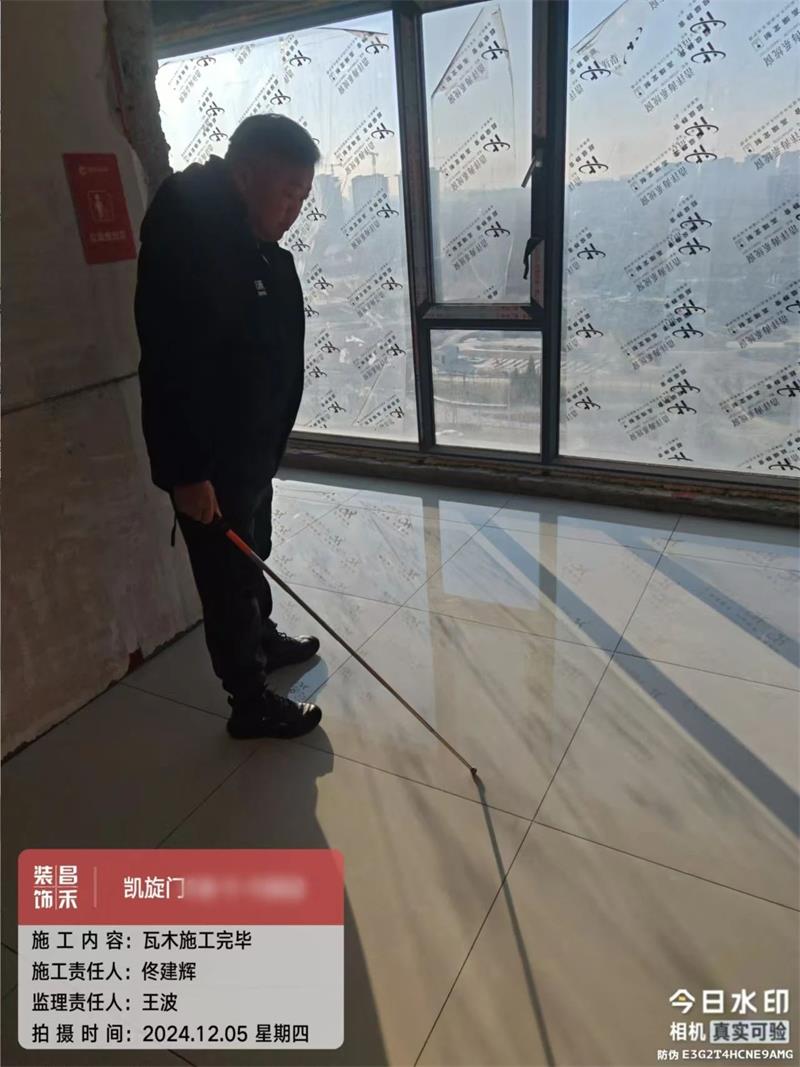

瓦工施工完畢。

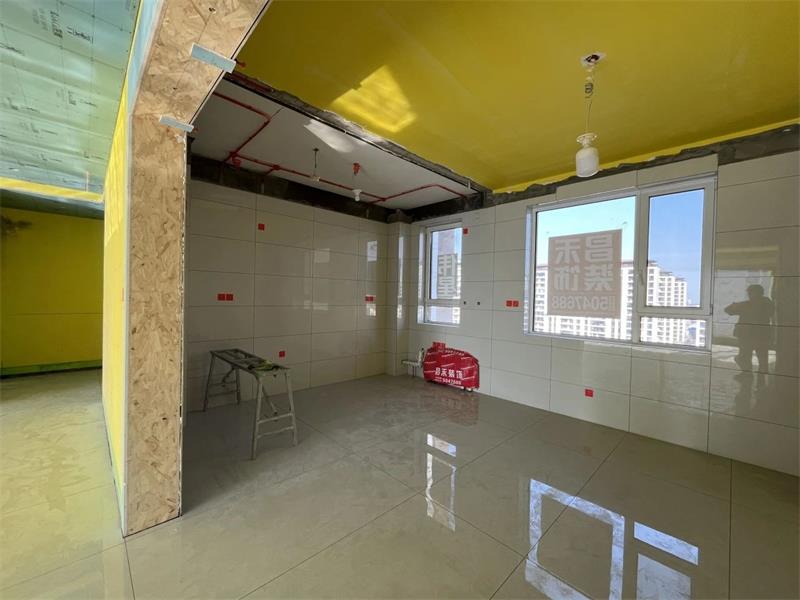

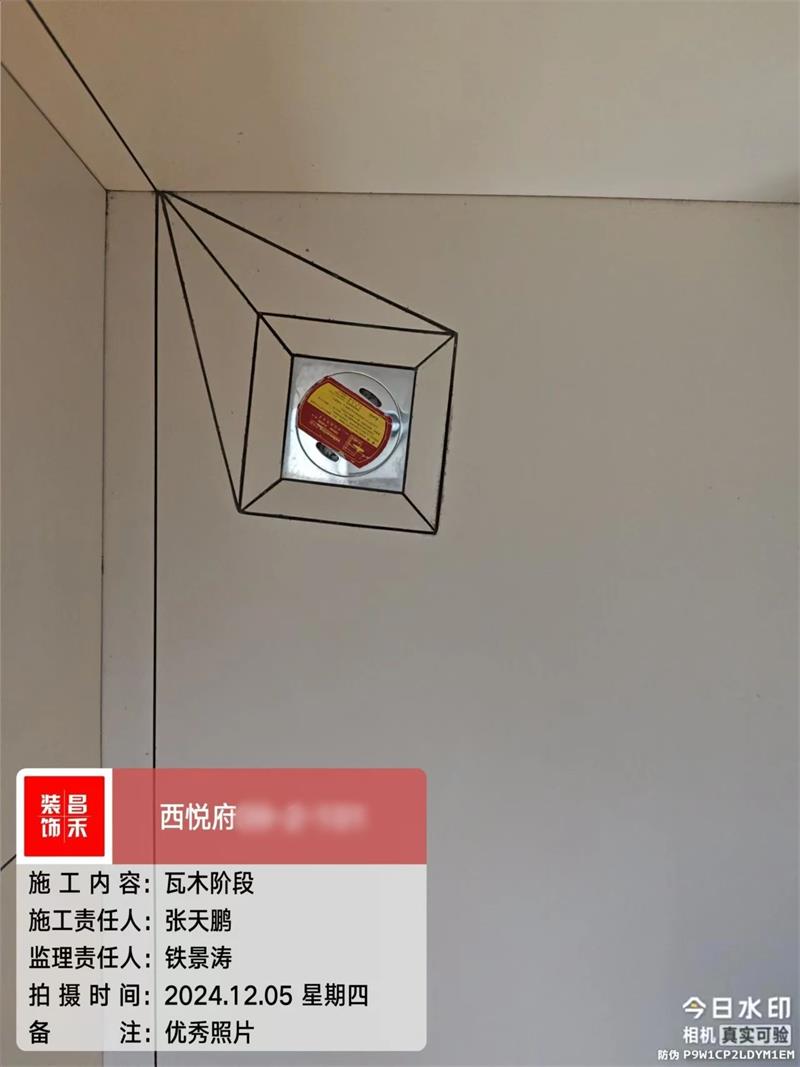

    中房西悅府  ▼

檢查戶數5戶,均為基礎施工階段:1戶瓦工施工,3戶木工施工,1戶主材安裝。

微信圖片_20250322155600

微信圖片_20250322155559

使用專用開孔器對瓷磚進行開孔,開孔處圓滑美觀、無豁口,而且能降低瓷磚開裂的風險。

微信圖片_20250322155600

微信圖片_20250322155601

底盒鋪磚套割倒圓角,預留安裝檔條,方正美觀的同時方便后期面板安裝。

微信圖片_20250322155603

衛生間做“回”字地漏,瓷磚套割美觀方正,無爆瓷現象。

    綠城蘭園  ▼

檢查戶數1戶,木工施工階段

微信圖片_20250322155604

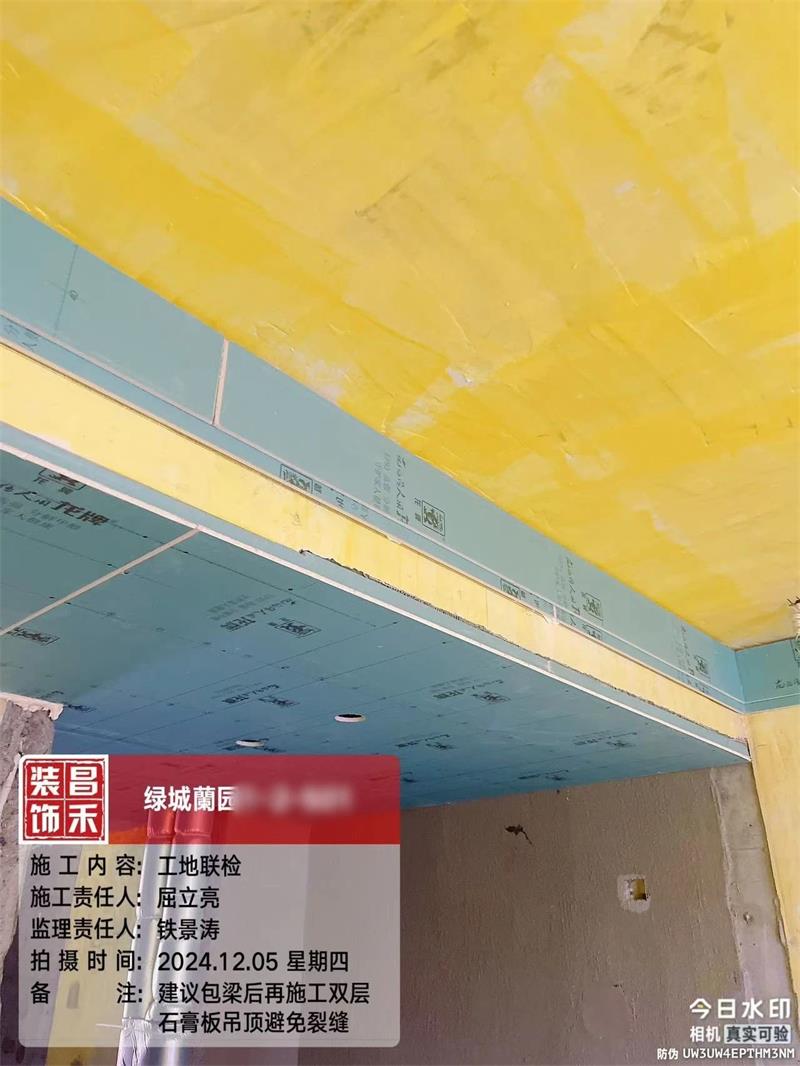

聯檢人員提出優化建議:主臥衣帽間吊頂包梁后再施工雙層頂角線,避免后期出現裂縫。

微信圖片_20250322155606

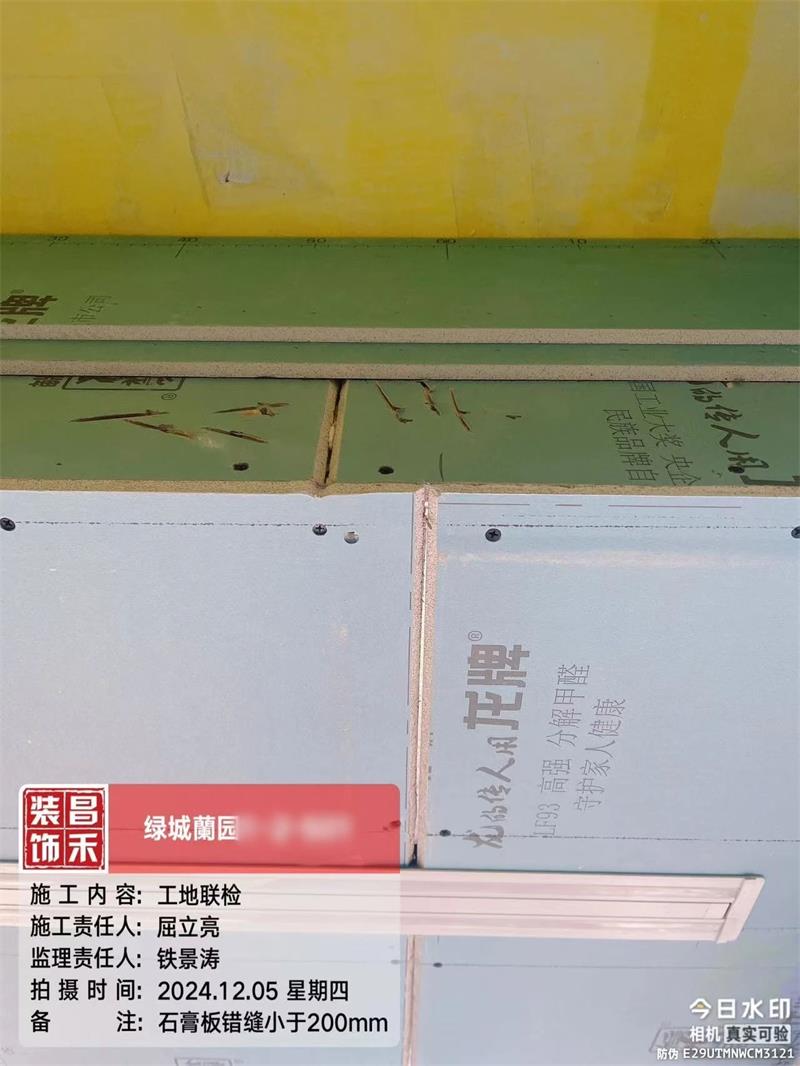

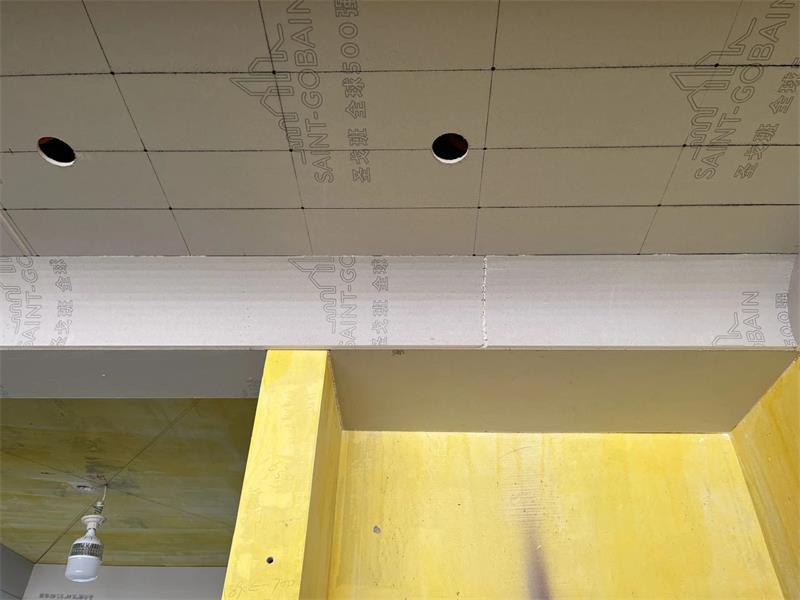

客廳吊頂?shù)装迮c側板錯縫距離小于200mm,材料在熱脹冷縮過程中沒有足夠的伸縮空間,容易在拼接處產

生裂縫,影響吊頂?shù)氖褂脡勖桶踩浴2环喜痰墓に囈?,昌禾要求吊頂?cè)板接縫與底板接縫錯縫距

離不得小于200mm,此處已要求項目經理在72小時內整改并反饋至質檢部。

   楓丹壹號  ▼

檢查戶數2戶,1戶油工施工,1戶主材安裝。

微信圖片_20250322155607

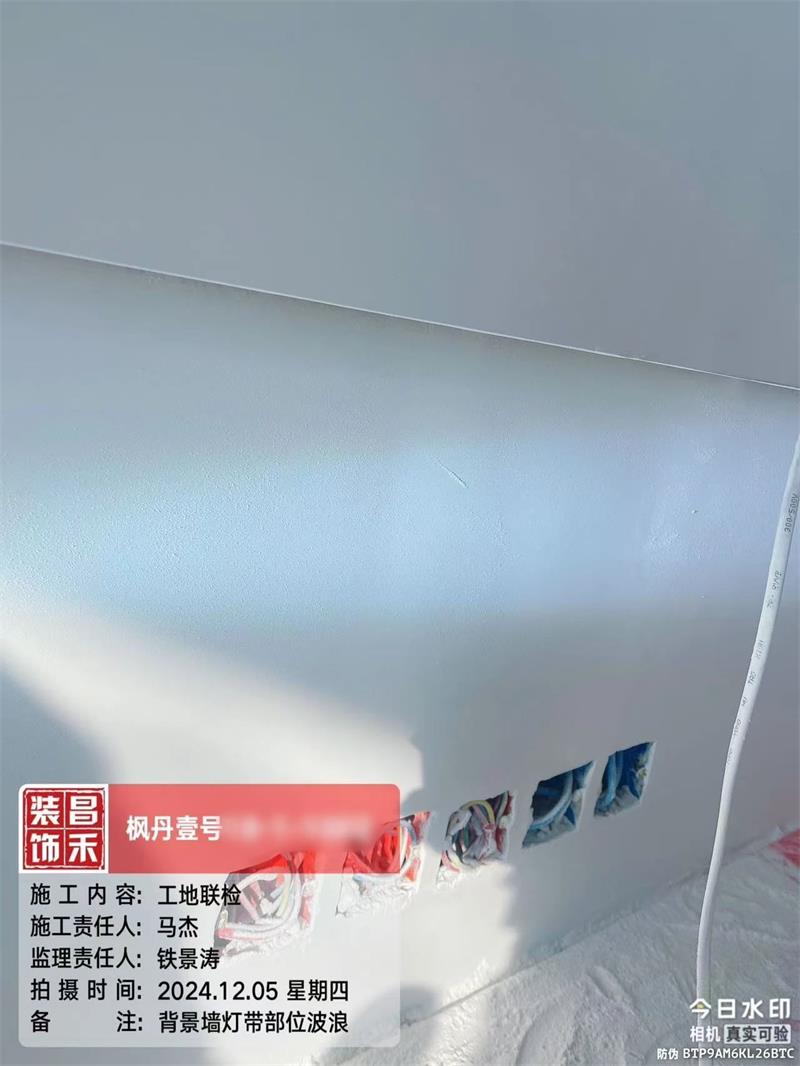

電視背景墻燈帶部位墻面存在波浪,需打磨修補,已要求項目經理在24小時內整改并反饋至質檢部。

    寶湖錦都  ▼

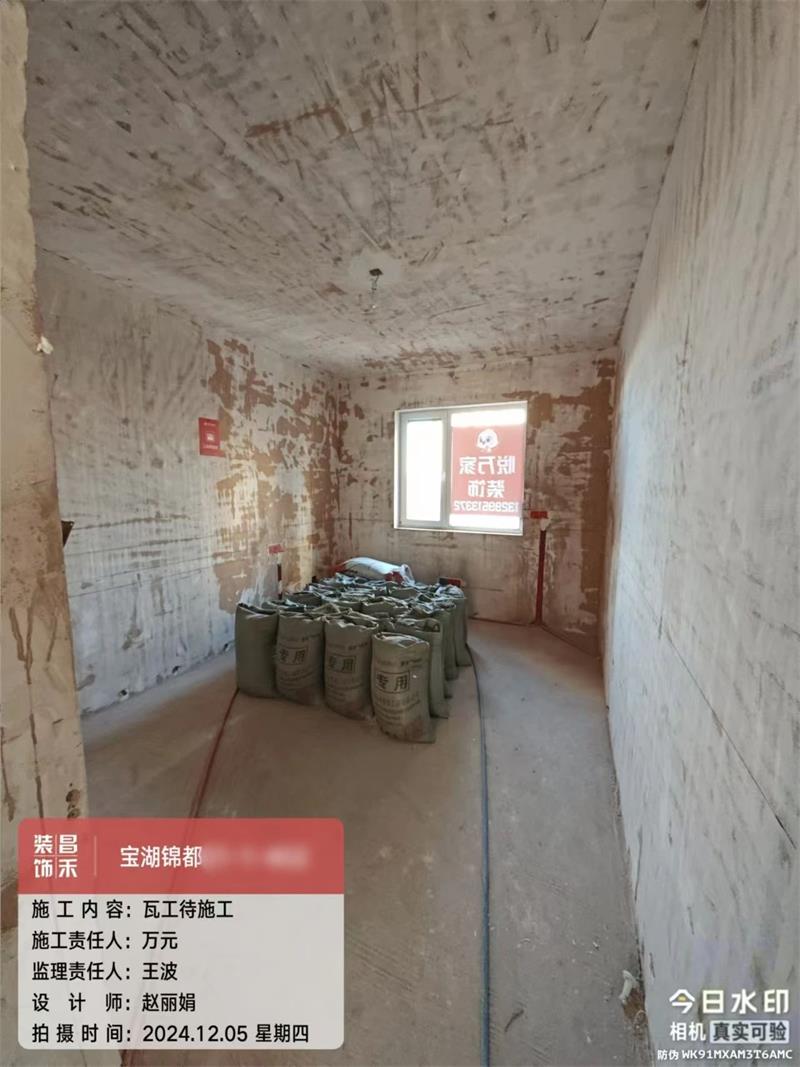

檢查戶數1戶,水電施工結束,瓦工待施工。

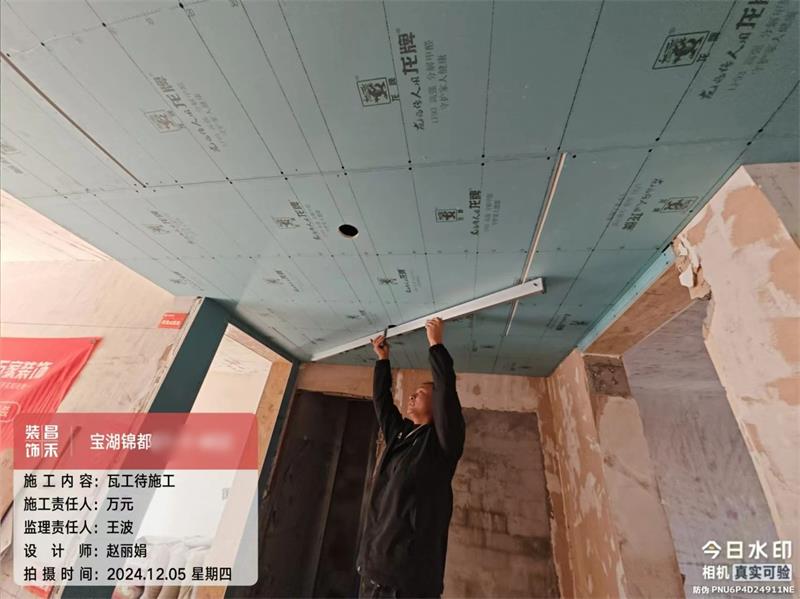

微信圖片_20250322155608

使用2米靠尺檢查吊頂平整度,要求吊頂飾面層平整度誤差不得大于2mm。

微信圖片_20250322155609

工地形象合格,材料集中堆放,現場干凈整潔。

    泰雲庭  ▼

檢查戶數3戶,1戶油工施工,1戶主材安裝,1戶即將竣工交付。

微信圖片_20250322155612

微信圖片_20250322155610

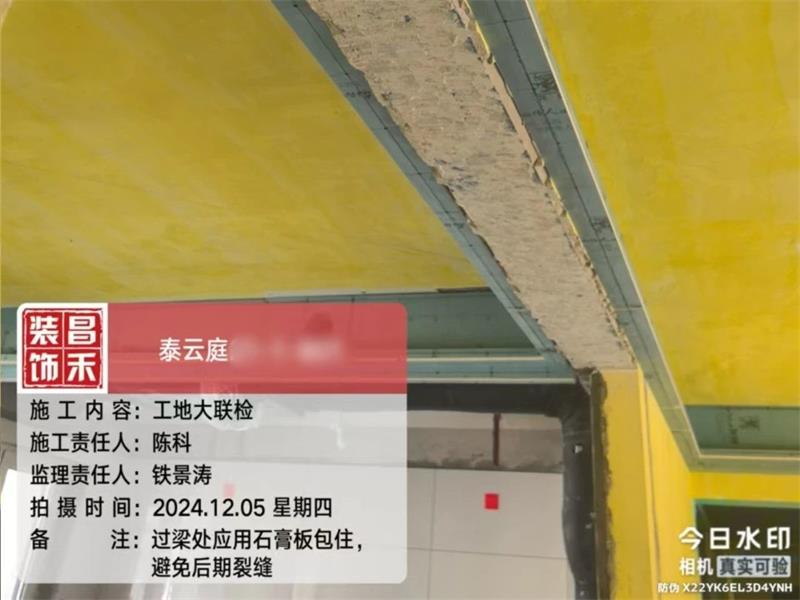

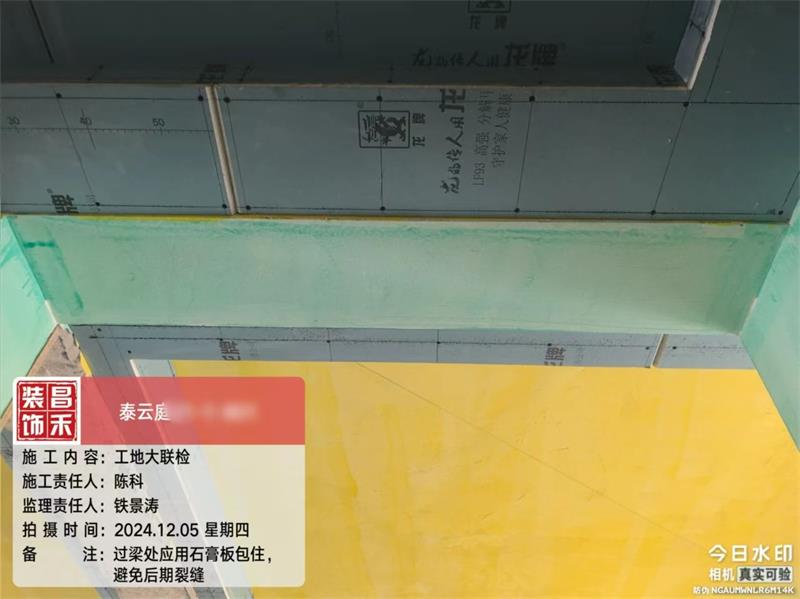

聯檢組人員提出優化建議:過梁處應用石膏板包住,避免裂縫。

微信圖片_20250322155613

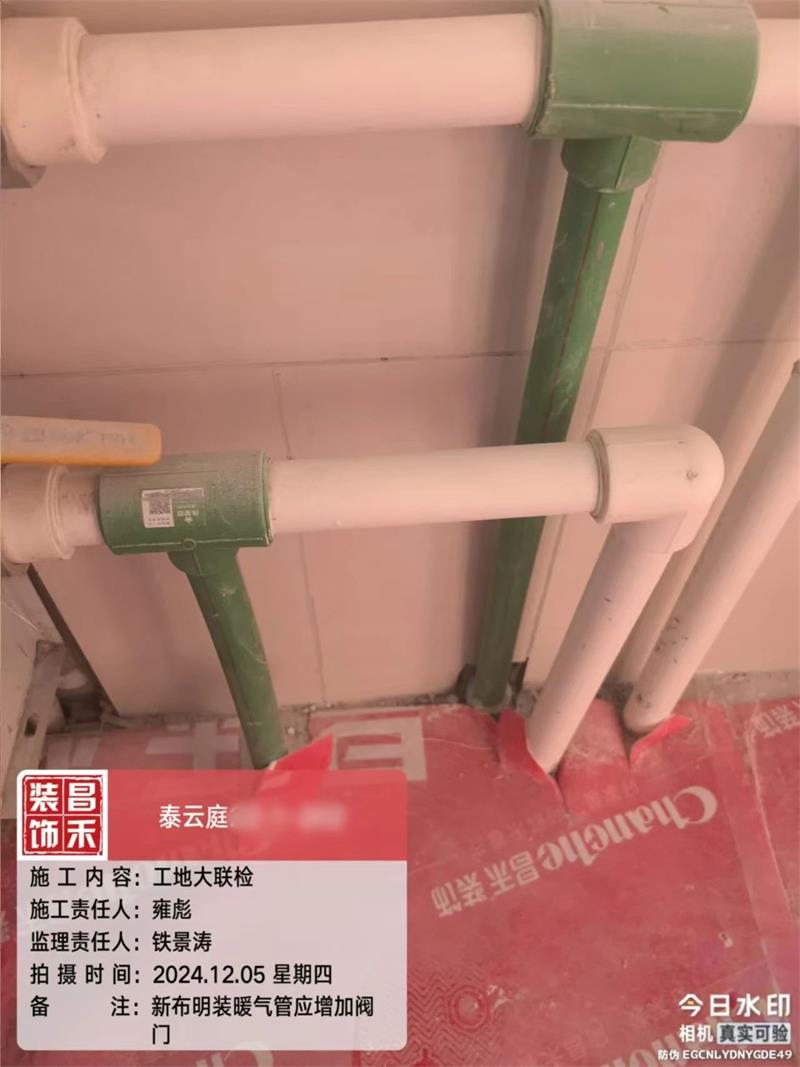

聯檢組人員提出優化建議:新安裝的暖氣管應該增加閥門,確保能夠安全使用,并且方便后期維修。

    北塔書院  ▼

檢查戶數2戶,1戶木工施工,1戶油工施工。

微信圖片_20250322155614

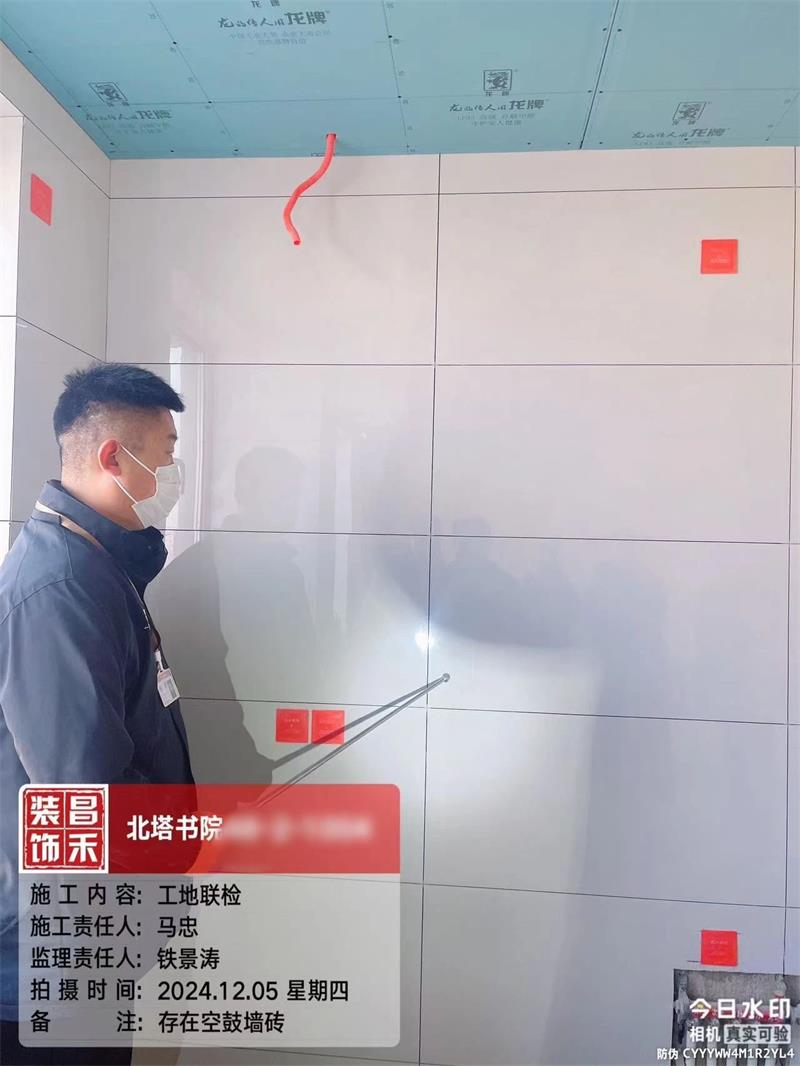

檢查過程中發現,本戶工地廚房的一塊瓷磚空鼓率大于6%,不符合昌禾施工的工藝標準,已要求項目經理

在72小時內整改完畢,并反饋至質檢部。

復盤會議

下午17:00,各組組長及相關聯檢負責人進行復盤總結。各組組長分別匯報小組聯檢情況,對優秀工地和工藝

進行表揚和推廣學習,對施工現場出現的問題予以匯總,并共同研討解決方案,由質檢部對所有問題進行匯總,

跟進閉環。

微信圖片_20250322155617

檢查只是手段,聯檢的目的在于讓我們將優秀的工程質量保持在日常,是為了將昌禾的魯班工藝真正的踐行

到位,做到不斷提高工程質量,打造客戶滿意的工程;昌禾的工地聯檢絕不是表面工程,而是我們要認真踐

行、長久實行的一件事。

我們將始終以高度的責任感和使命感,確保裝修質量過硬、細節完美,為業主打造一個安心、舒適的居住

環境。

微信圖片_202503221556171

至此,昌禾裝飾【1205工地大聯檢】正式結束,我們用誠實的鏡頭,真實記錄每一次聯檢的過程,看得見的是

品質,看不見的是匠心。

昌禾裝飾22年,我們始終堅守初心,做到品質交付。敬請持續關注,更多“工地聯檢”資訊及現場紀實。
